不惧炎热 进度为先——LAOCENTER•老挝中心7月工程进度播报
来源:
发布时间:2025-08-02 17:28:52
点击数: 327
在附楼提前半个多月完成封顶断水的背景下,老挝中心一直坚持高品质工程质量前提下抓好进度;在炎热的酷暑七月,工程部和施工方有序部署,确保了附楼精装工程的全面推进,以及主楼A区筏板等的浇筑完成,为项目的如期交房不遗余力。
一、附楼进度

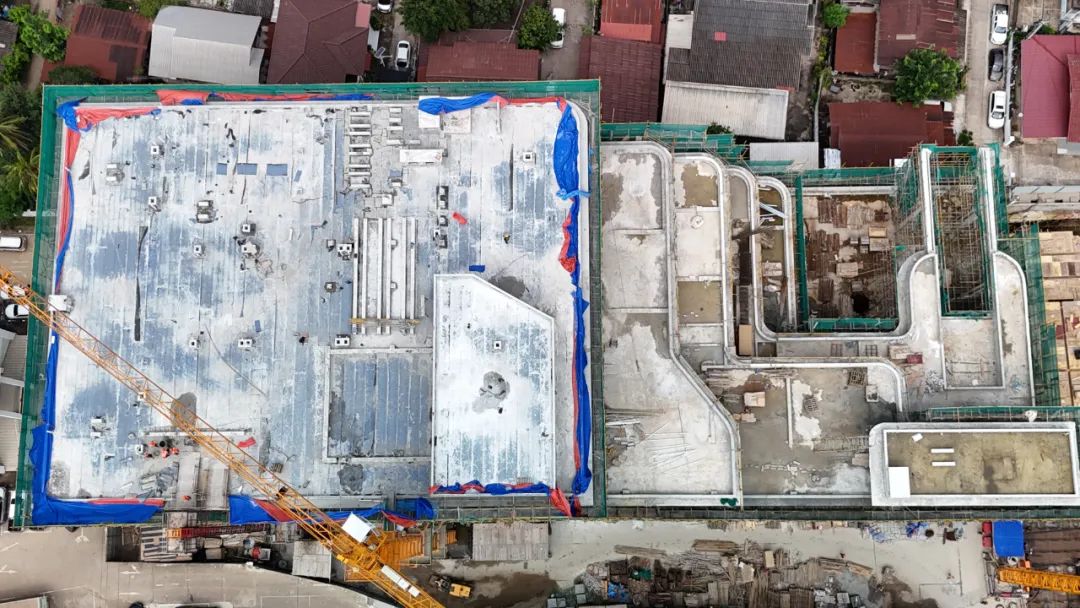

1、主体结构:附楼主体结构完成封顶,屋面及露台附属结构全部浇筑完成,屋面防水施工完成。

2、二次结构:8-12F室内精装区墙体砌筑及抹灰完成100%,进行局部收尾工作。附楼露台区域砌体及构造柱浇筑完成100%,开始抹灰施工。

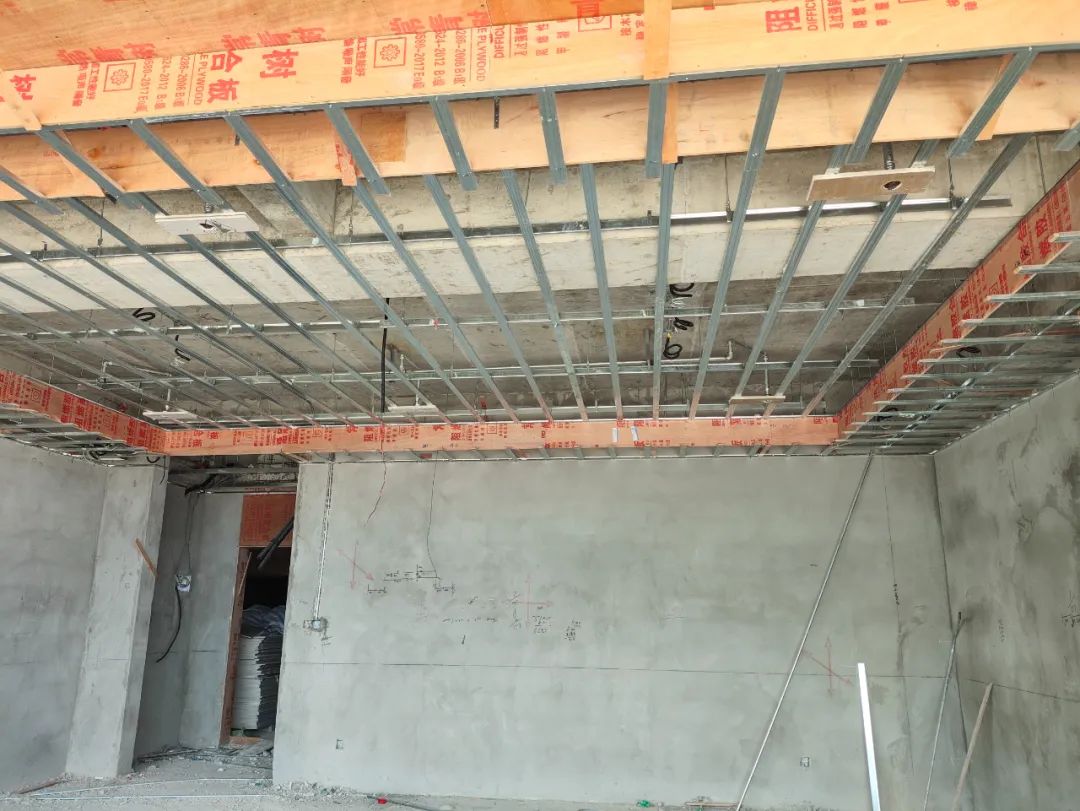

3、水电安装:8F、9F全部完成,已移交精装进行吊顶封板,10F、11F、12F水电安装完成80%。

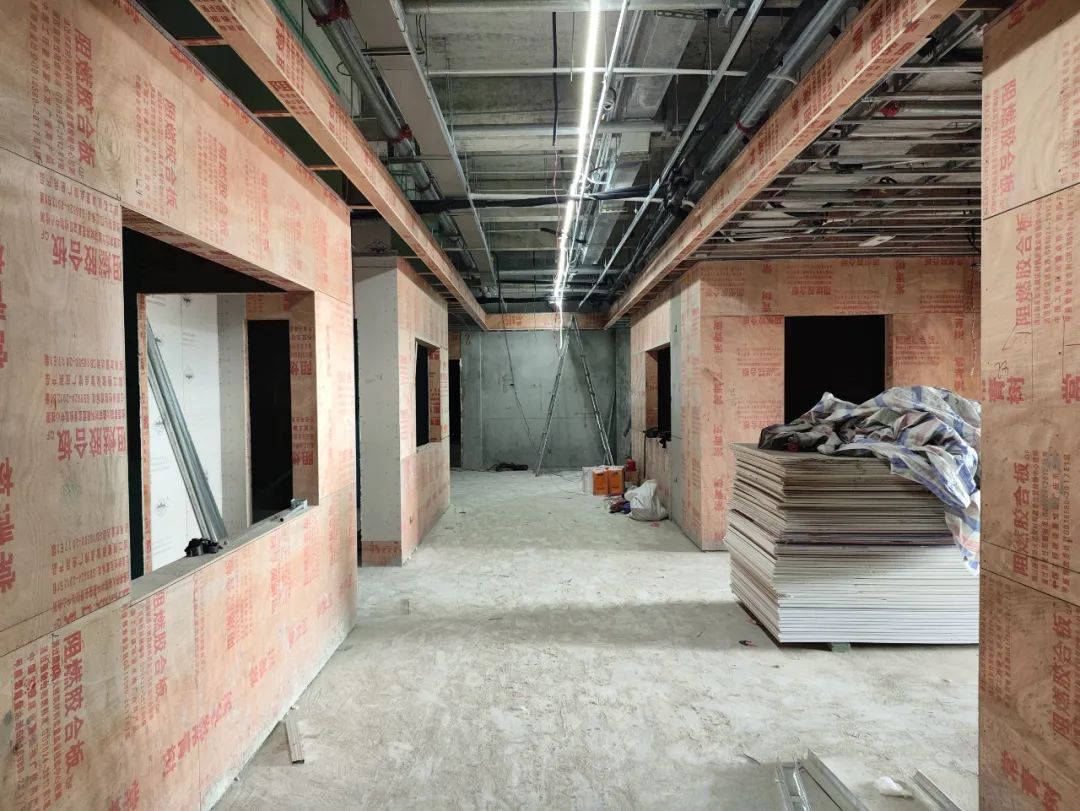

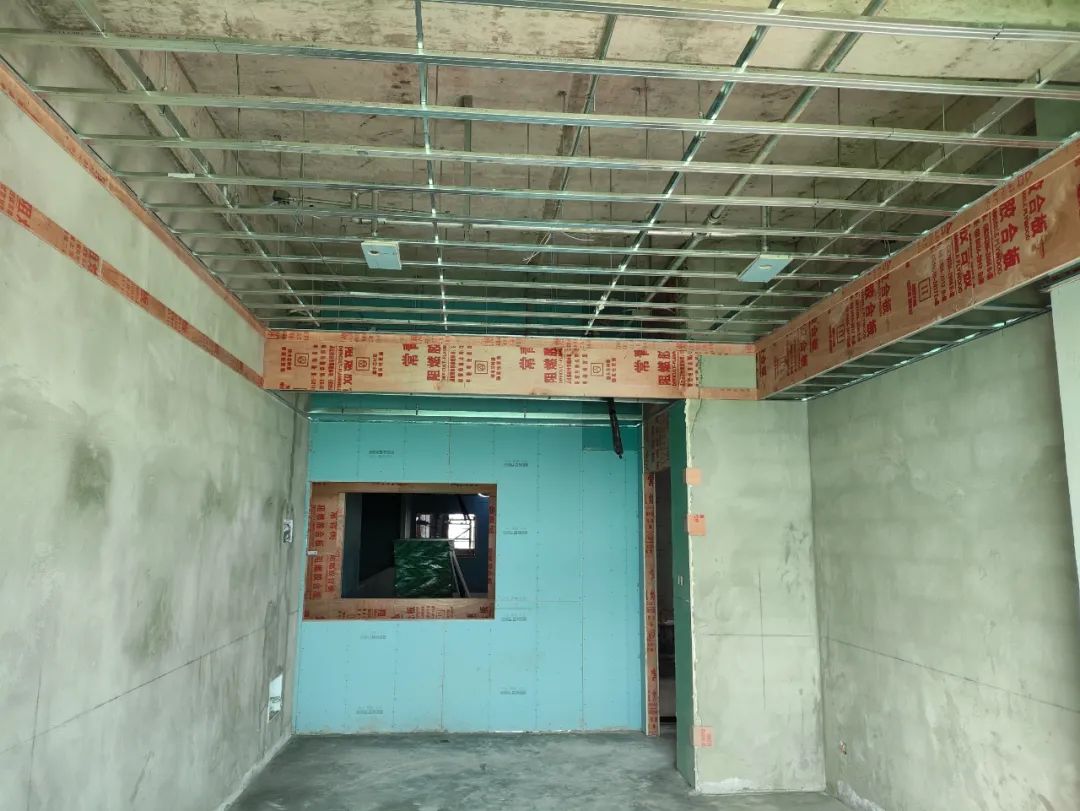

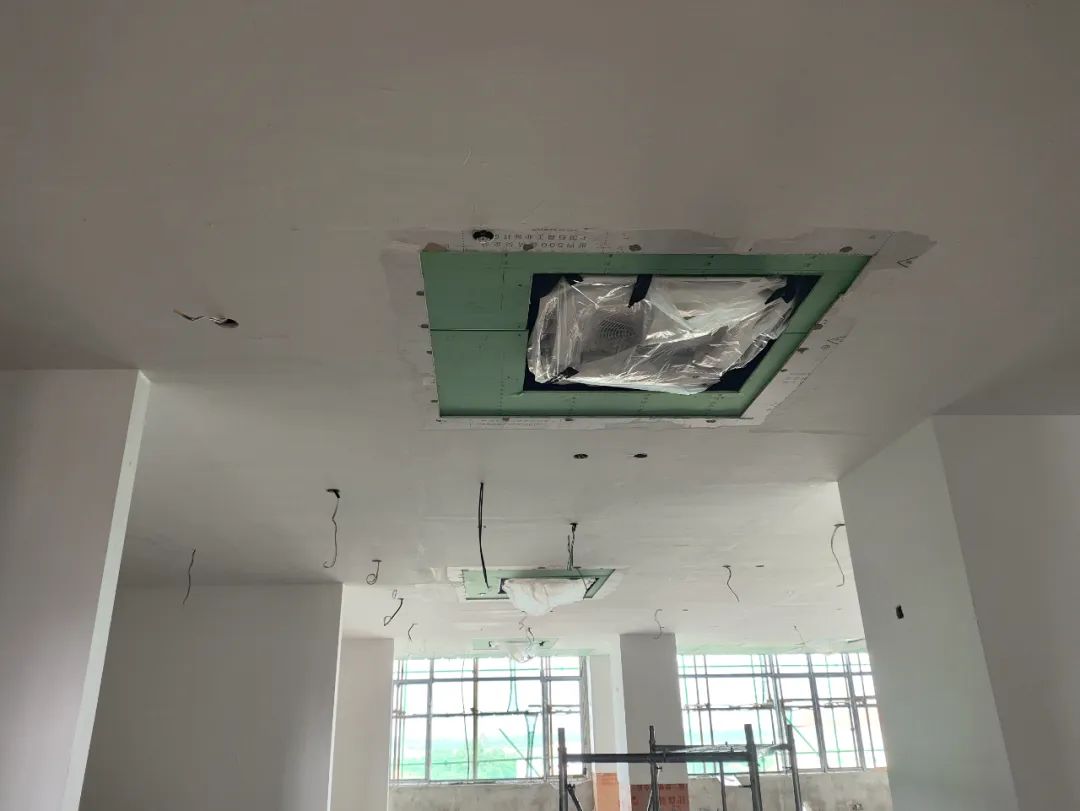

4、精装修:8F精装水电安装、吊顶及墙面基层完成100%,吊顶面层施工完成80%;9F精装水电安装、吊顶及墙面基层施工完成90%,吊顶面层施工完成20%;10F精装水电安装、吊顶及墙面基层施工完成80% 。11F、12F精装水电安装、吊顶基层以及地面找平完成70%。

5、其他:附楼8-12层外抹灰完成60%,8层外窗窗框安装完成100%,9层门窗材料已到货,其余门窗材料工厂加工中。

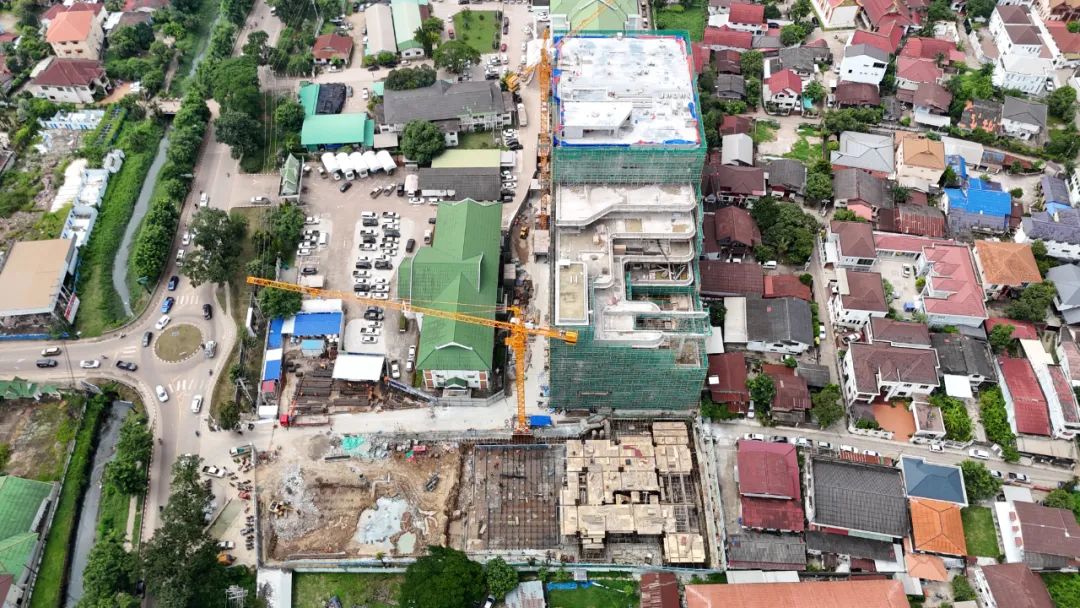

二、主楼进度

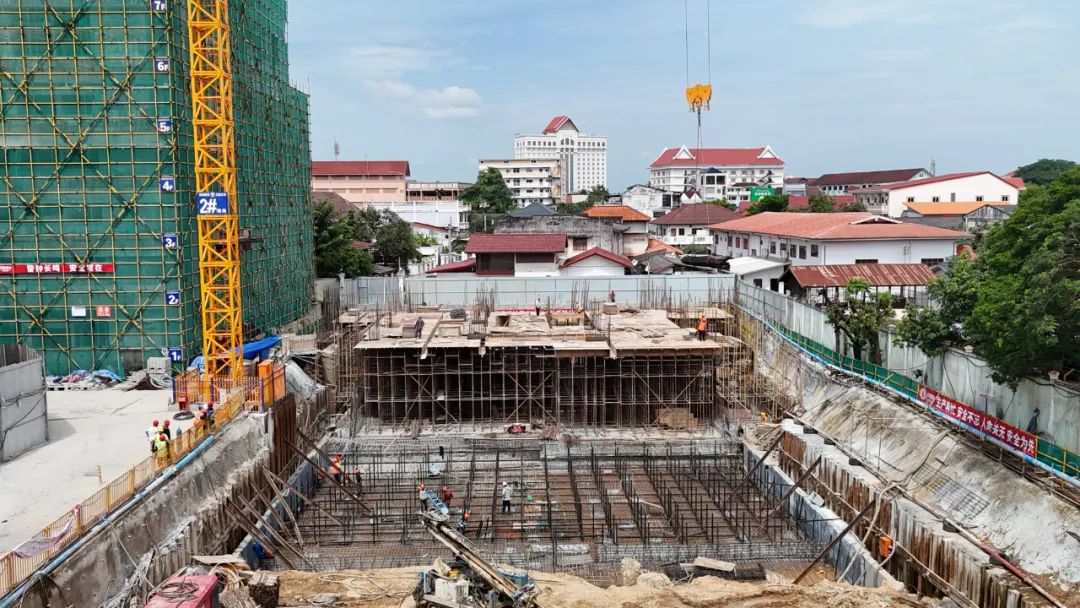

主楼基坑A区筏板浇筑完成;

地下室支模架及墙柱钢筋完成80%;

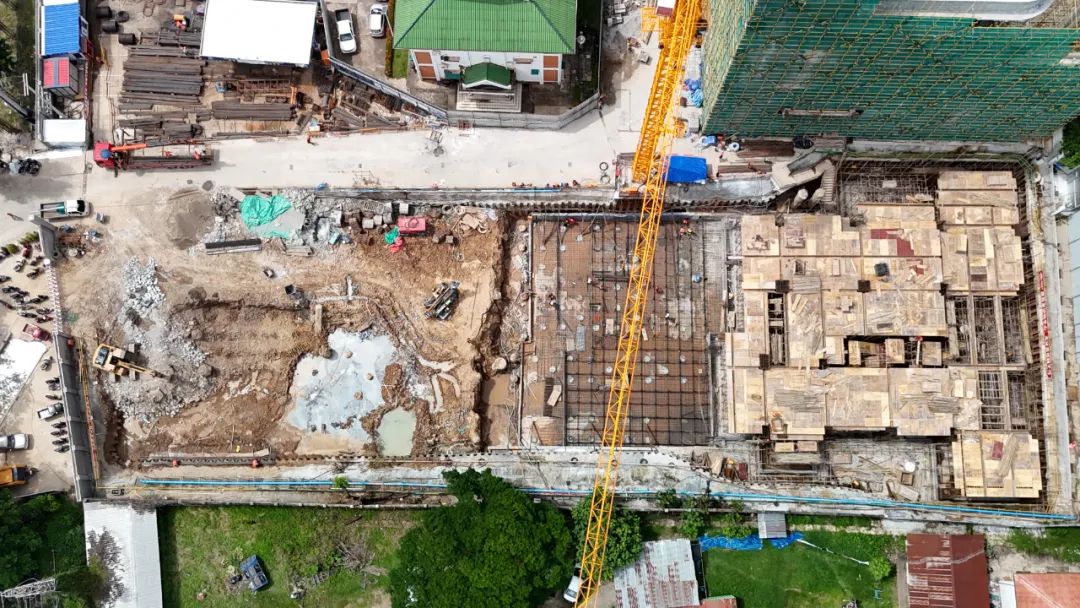

B1区垫层防水及防水保护层完成100%,筏板钢筋完成30%;

C区土方开挖完成50%,开始进行钢板桩混凝土冠梁施工。
