乾程集团老挝中心家书·十月工程进度播报
来源:
发布时间:2025-11-13 18:00:43
点击数: 194
时光执笔,匠琢“家”境
从方寸图纸,至实景将呈
让家的温暖触手可及
满载美好,饱含心意
温暖的家书如约而至
与您共鉴家的美好
「 10月工程进度播报」
一、附楼进度
1、主体及二次结构:附楼主体结构已于5月全部完成。目前,二次结构完成100%。

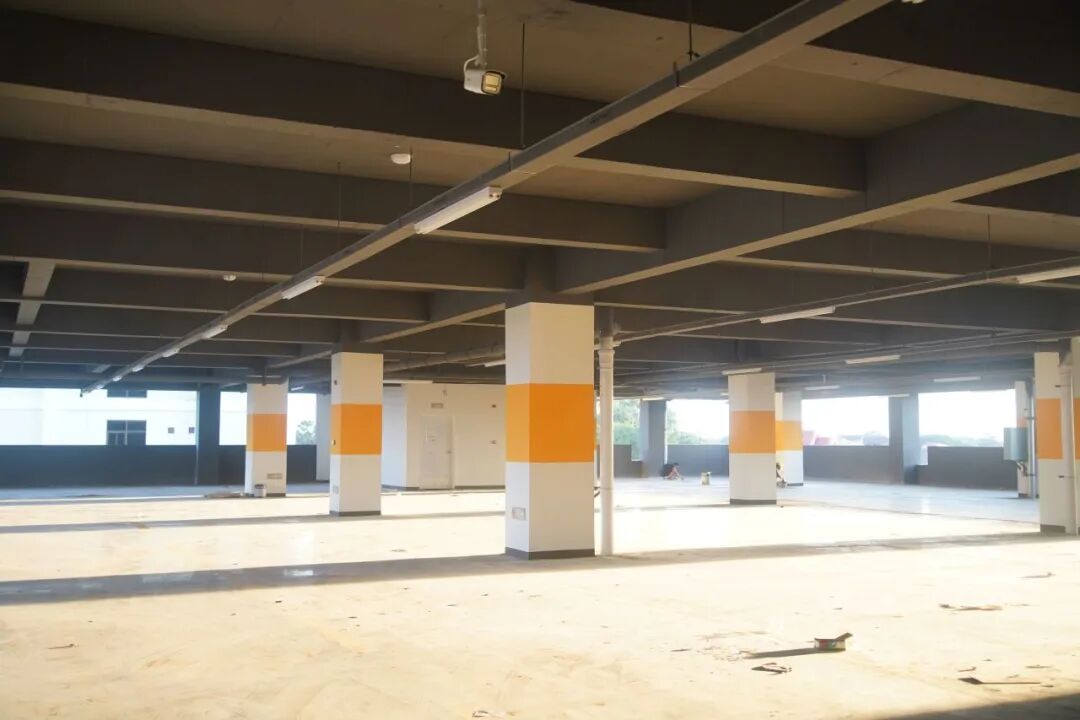

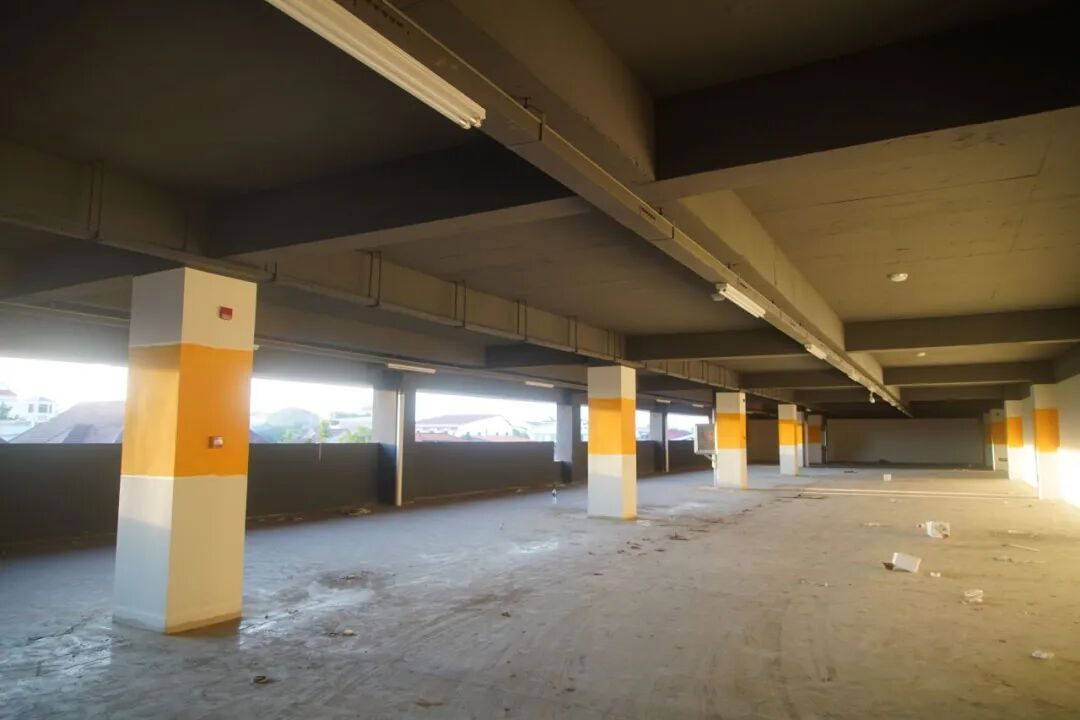

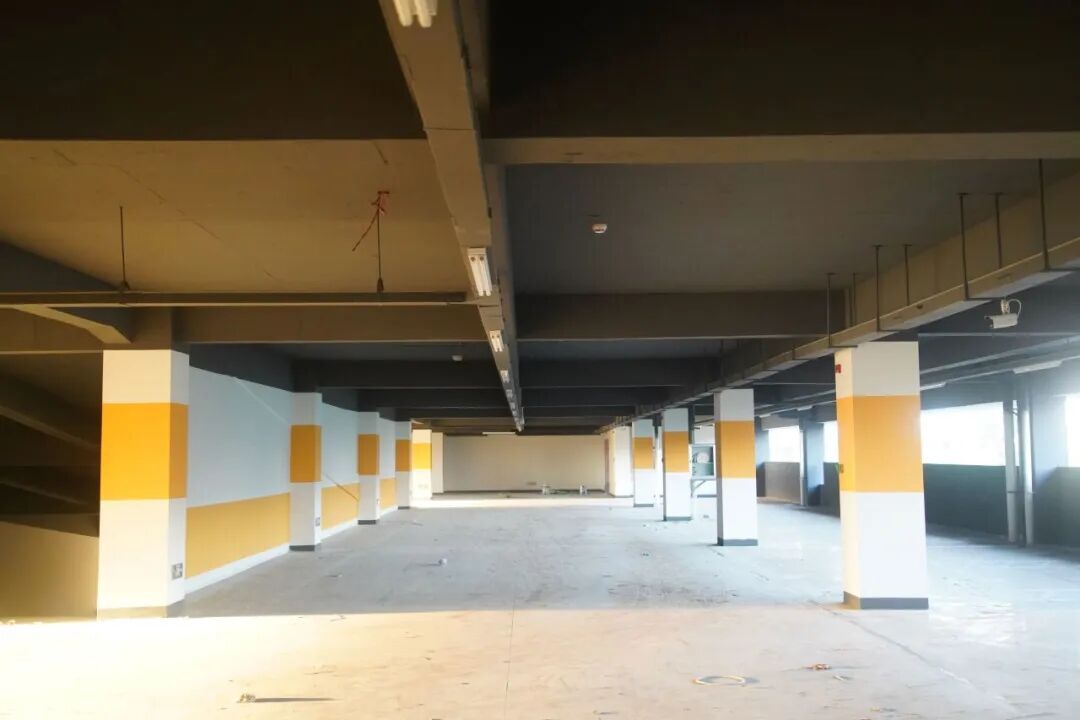

2、车库装饰:车库地坪浇筑完成100%;金刚砂打磨完成100%;墙顶面涂料施工完成90%。

3、外立面:附楼外墙抹灰完成100%;外墙涂料完成60%;门窗窗框、栏杆立柱以及铝板龙骨安装完成95%;外窗玻璃安装完成90%。

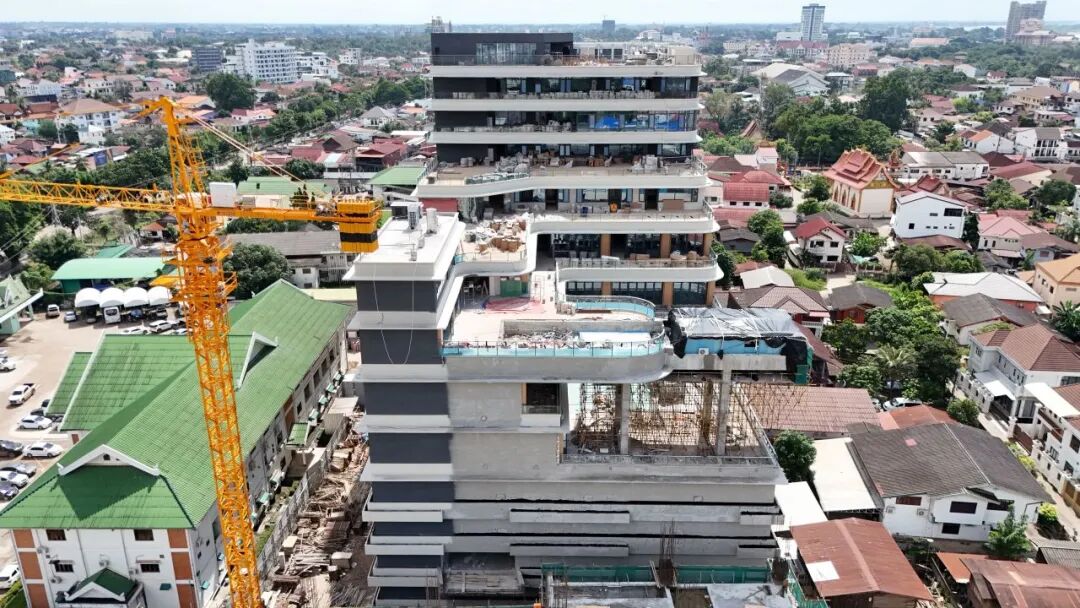

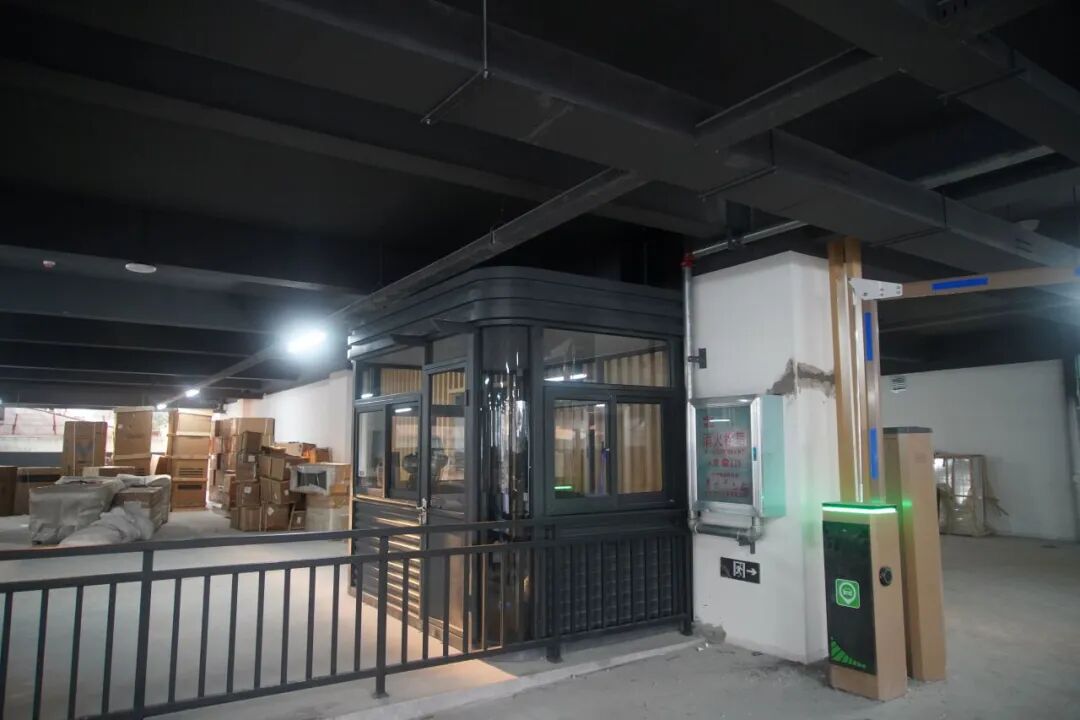

4、机电安装:水电隐蔽及雨污水管道安装完成100%;附楼8-12层空调调试完成;电梯调试完成已投入使用;8-12层灯具安装完成100%;1-5层桥架整体完成100%。

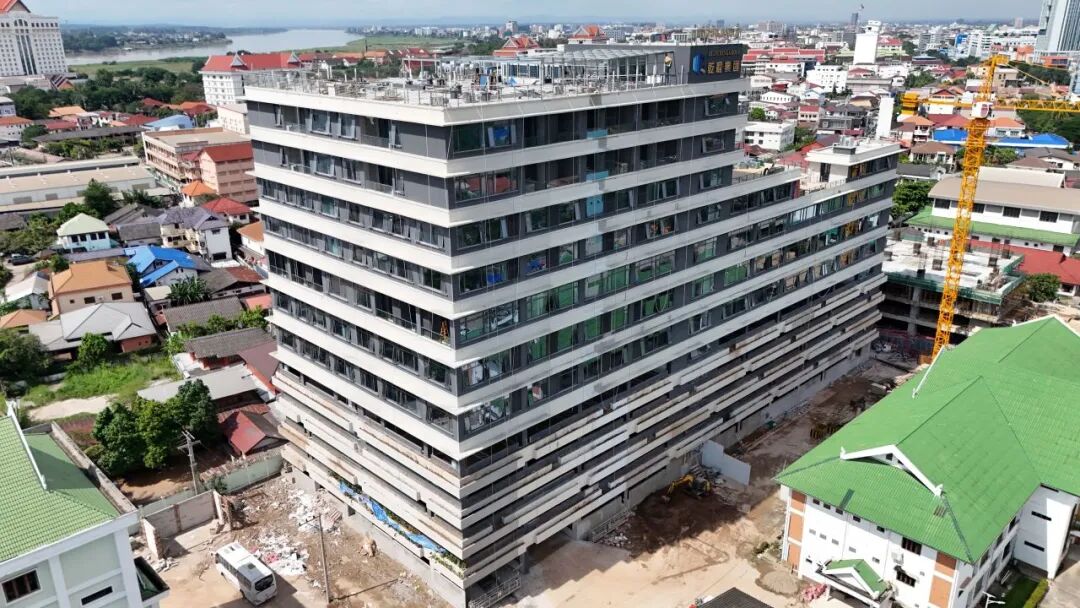

5、室内精装:轻质隔墙及隐蔽施工完成100%;吊顶封板完成100%;墙顶面腻子施工完成95%;墙地砖铺贴整体完成95%;木饰面及木作安装完成80%;分楼层进行硬装及细节找补及保洁工作;软装已进场,地毯铺设完成60%,柜体、办公桌椅、窗帘、卧室床品等整体安装完成40%。

二、主楼进度

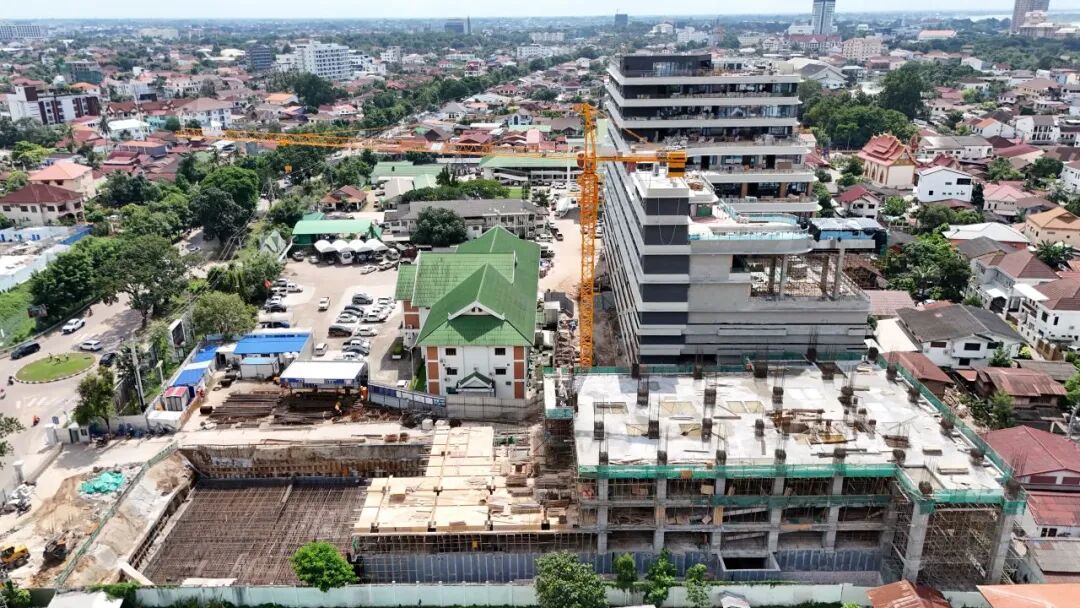

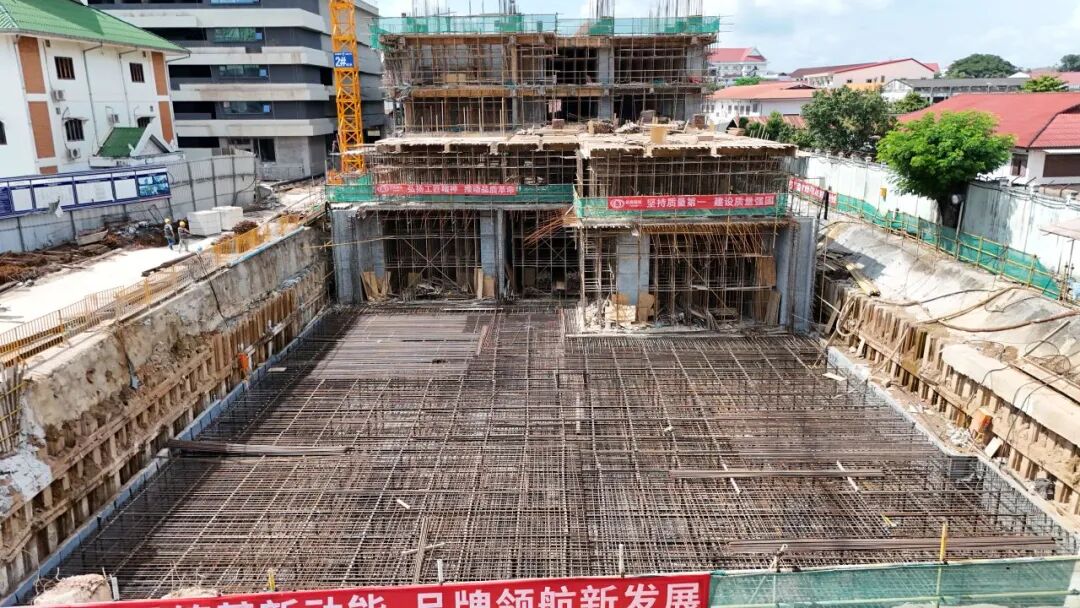

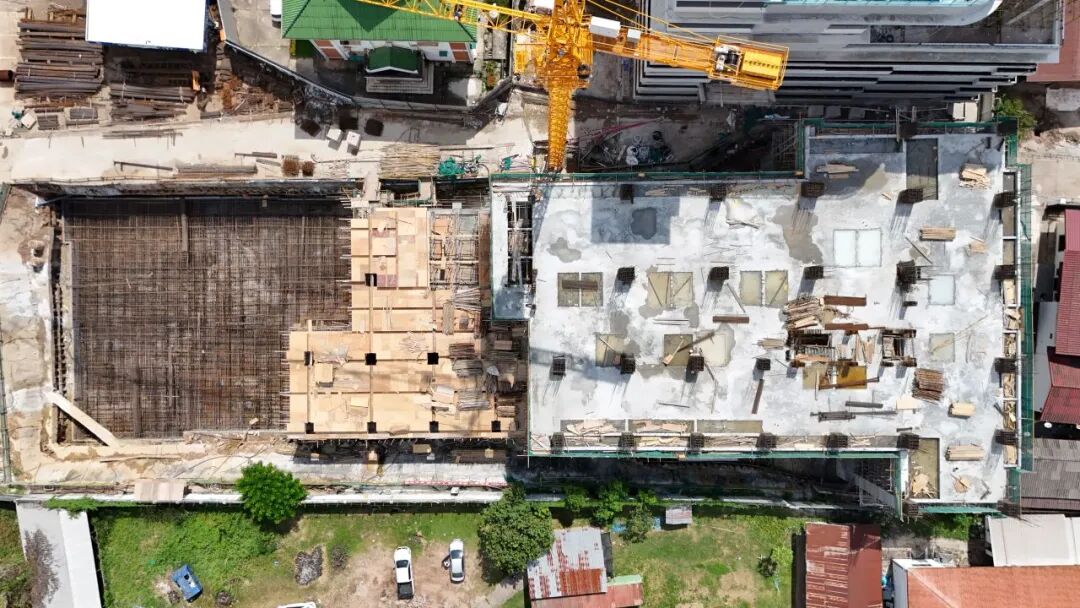

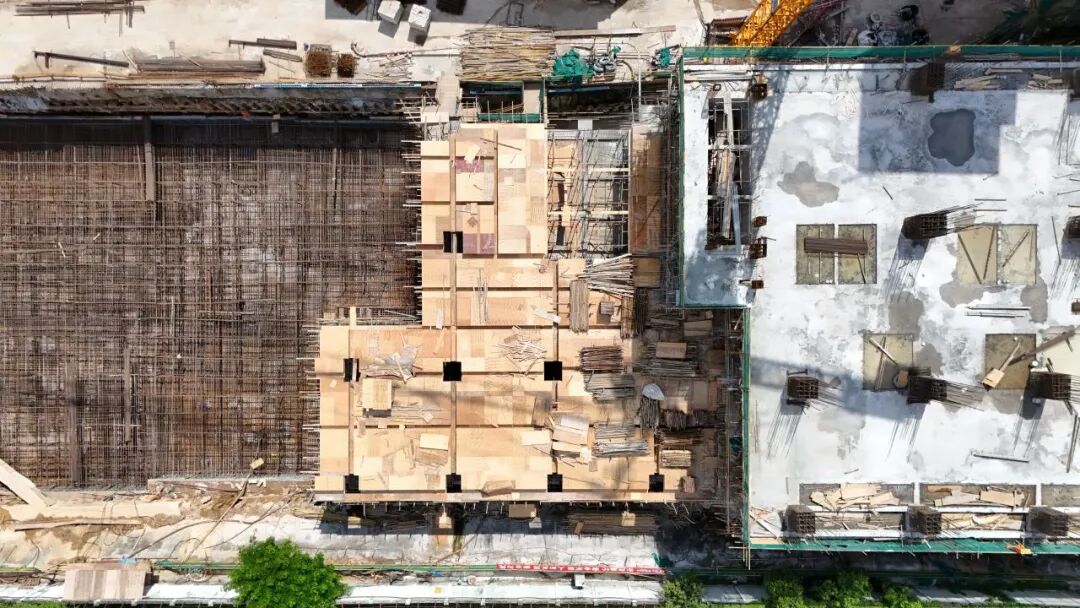

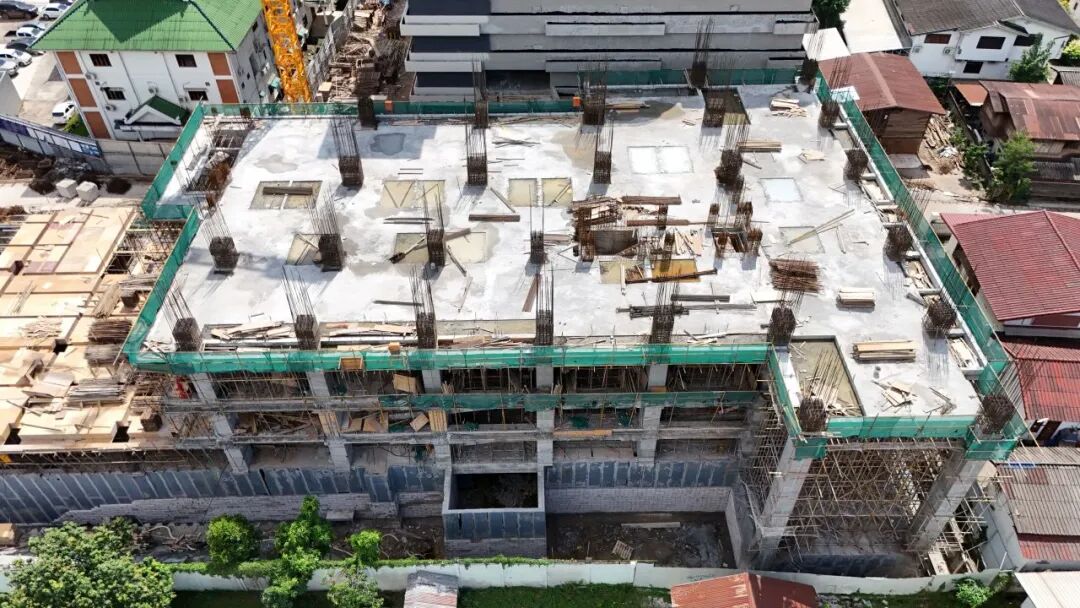

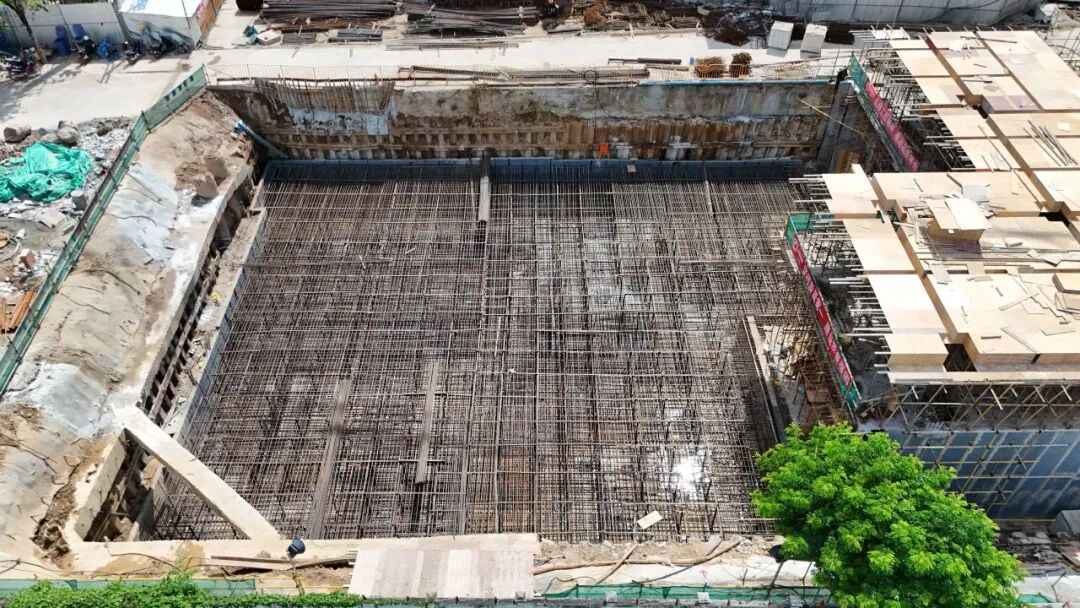

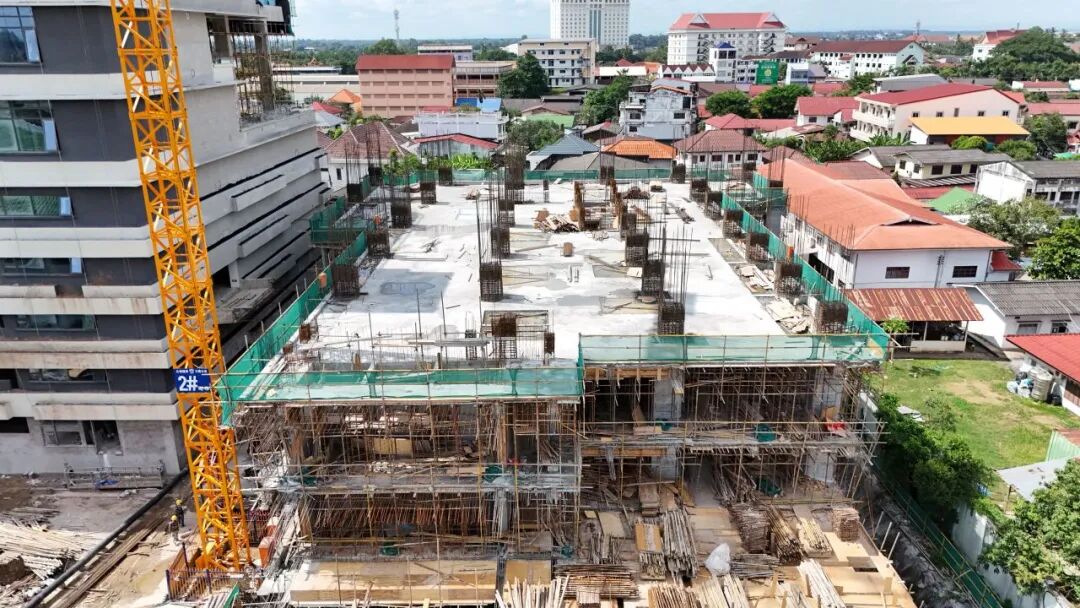

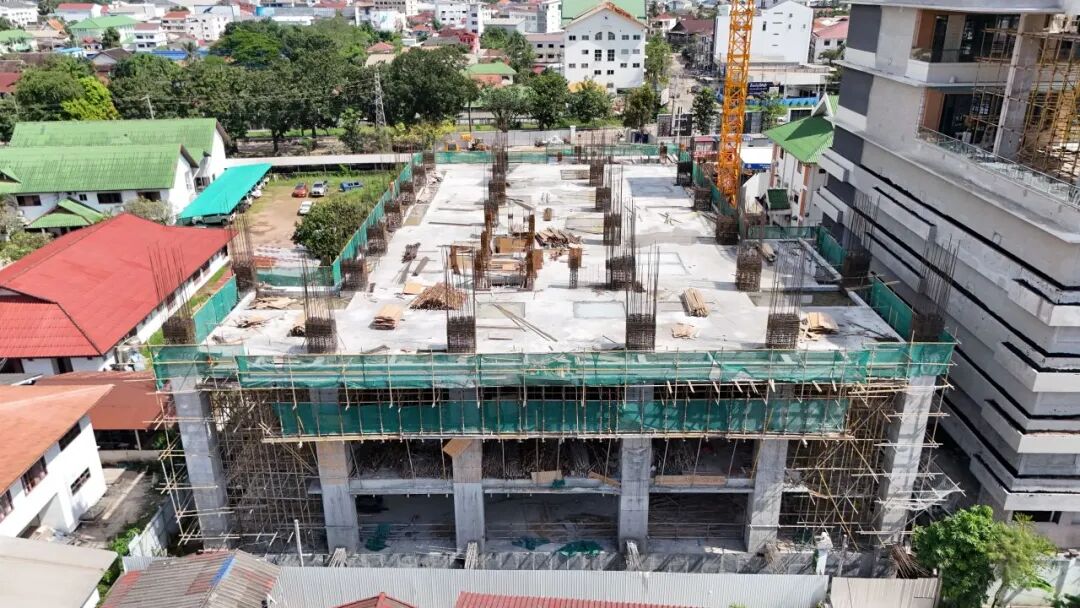

主楼A区主体结构四层底板浇筑完成;B区主体结构一层内架及模板搭设完成,模板施工中;C区基础垫层及防水完成100%,筏板钢筋绑扎完成30%。

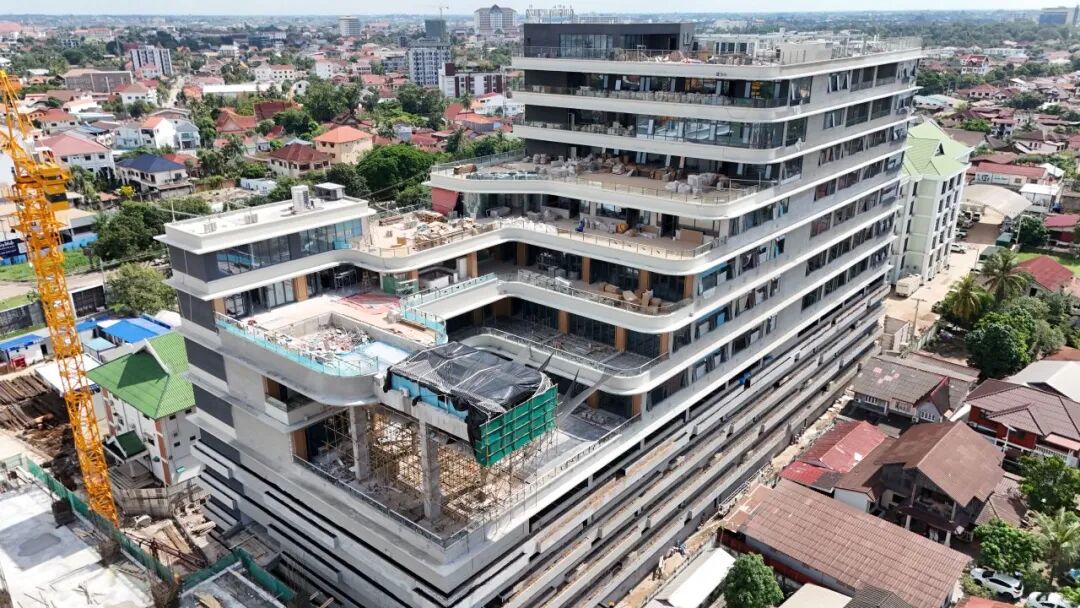

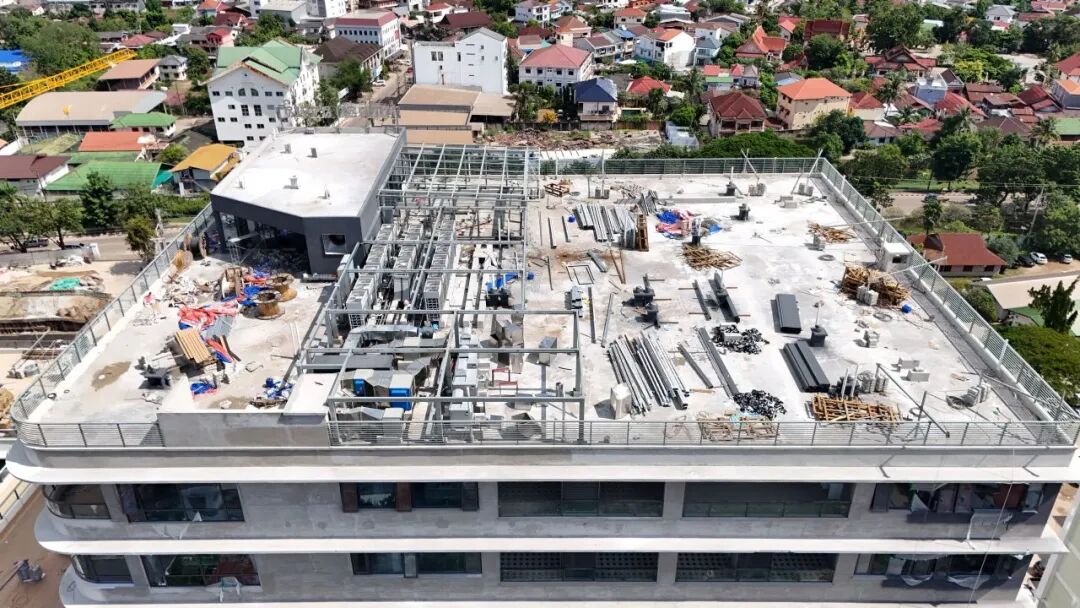

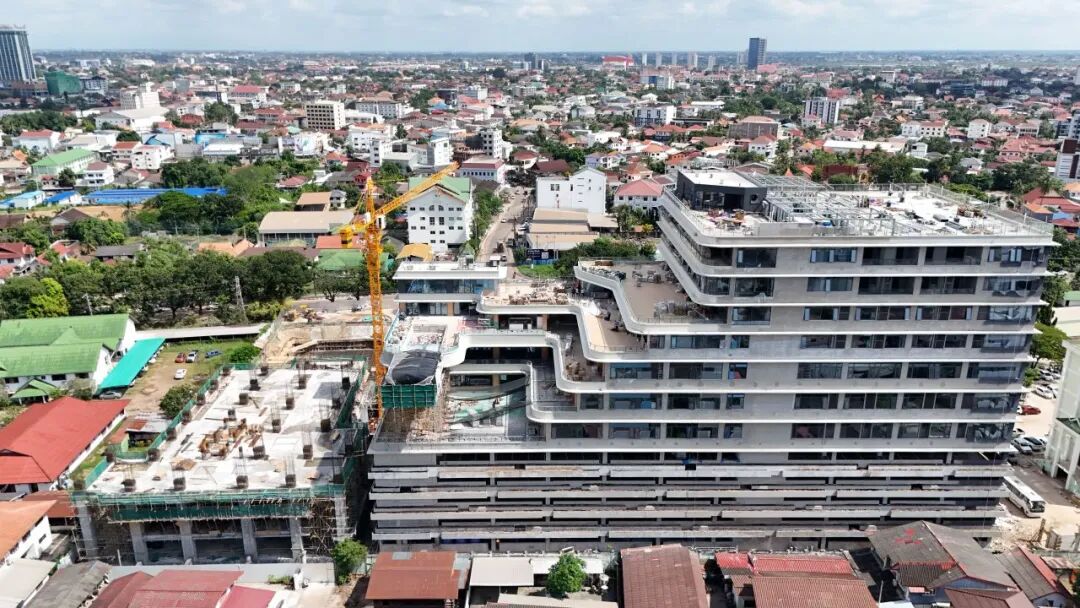

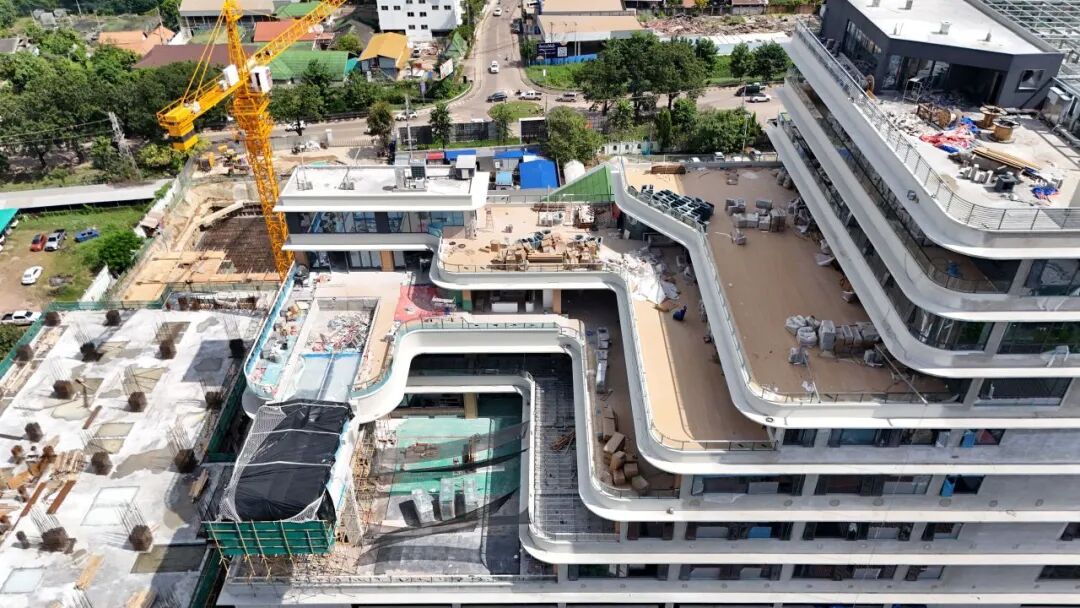

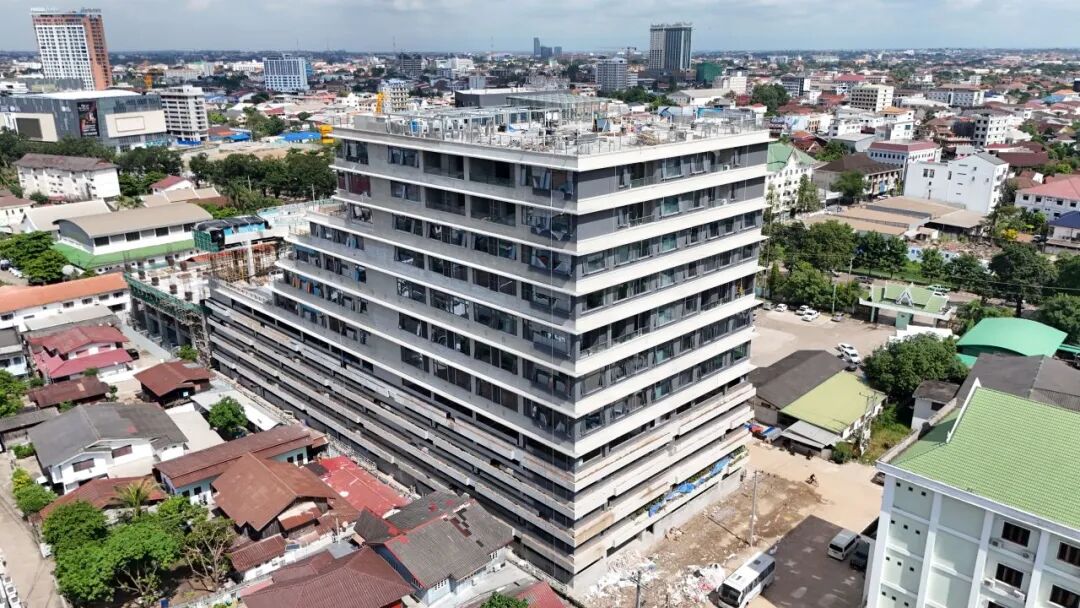

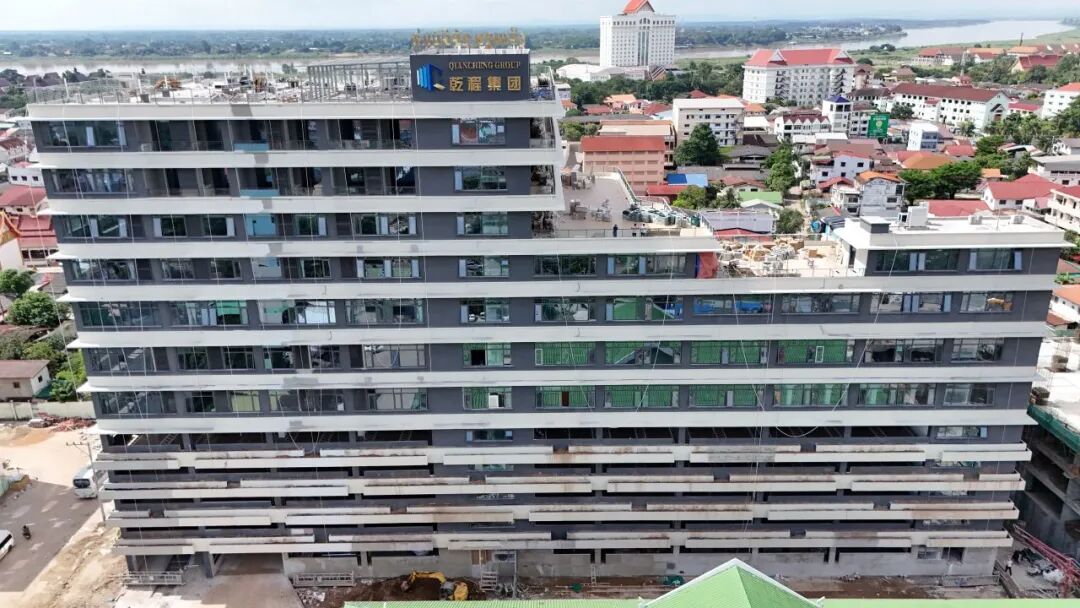

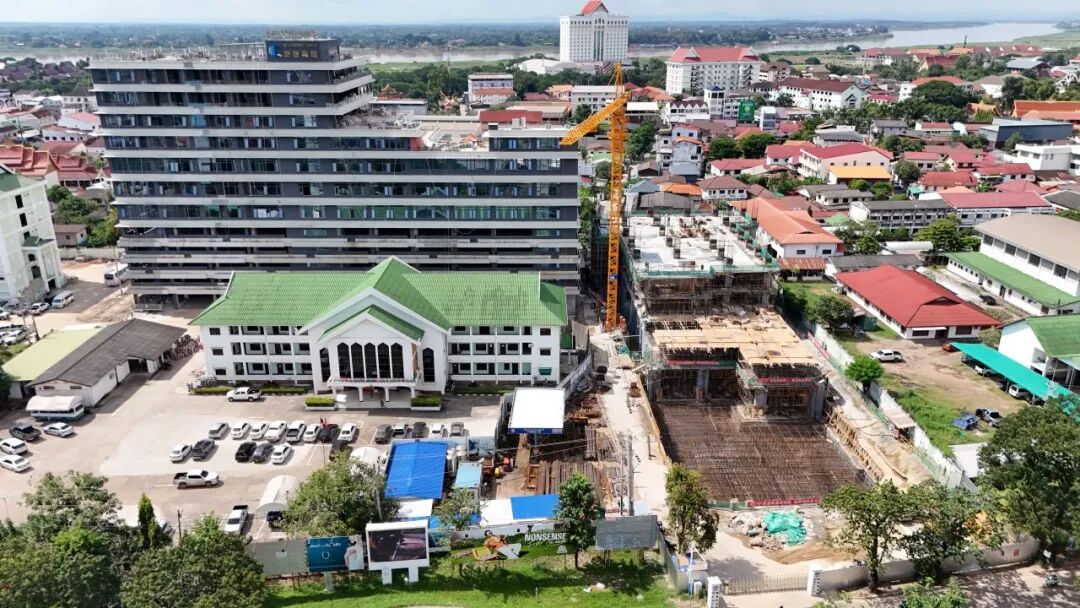

三、项目航拍实景

一砖一瓦,一字一句
皆是匠人精神的积累
我们全方位关注业主生活
只为带给您所期待的美好生活

END
